みやま市総合市民センター建設事業の進捗状況

更新日:2022年6月7日

総合市民センター外観イメージ図

令和4(2022)年秋オープン予定のみやま市総合市民センター建設工事の進捗状況と、施設の設計概要に関してお知らせします。
本施設は、みやま市立図書館西側の約1万7千平方メートルの敷地に、延床面積約6千平方メートルの複合施設を建築するものです。
総合市民センターは、体育館機能を兼ね備えた多目的ホールを有し、文化芸術、健康増進、子育て支援の3つの部門で構成する複合施設です。

2022年6月。
消防検査や建築確認完了検査が終了しました。現在、指摘事項に対する手直し作業や、ホール音響試験、設備動作確認作業を実施しています。
今後も検査を実施し、必要に応じて手直し作業を実施し、建築工事完了となります。現在、外構工事や舗装工事を進めると同時に、施設内へ備品を搬入していきます。

  • 20220601-1

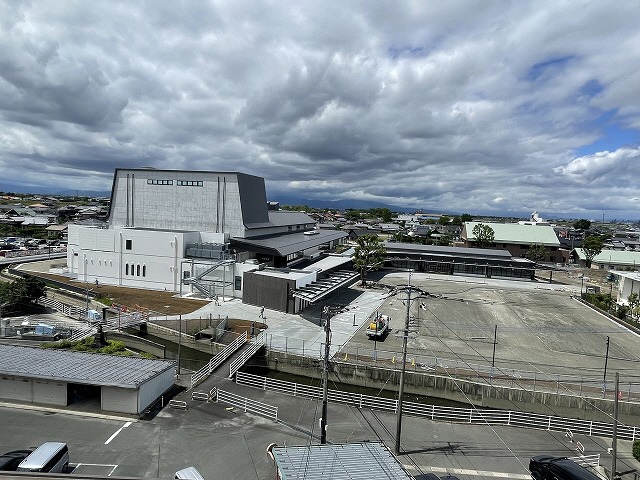

    南側全景

  • 20220601-2

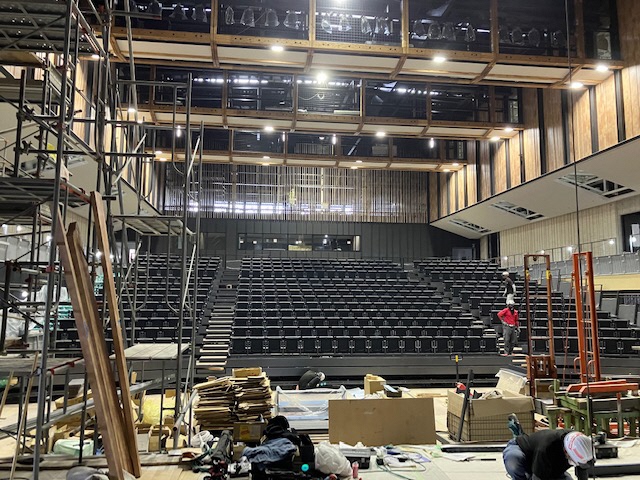

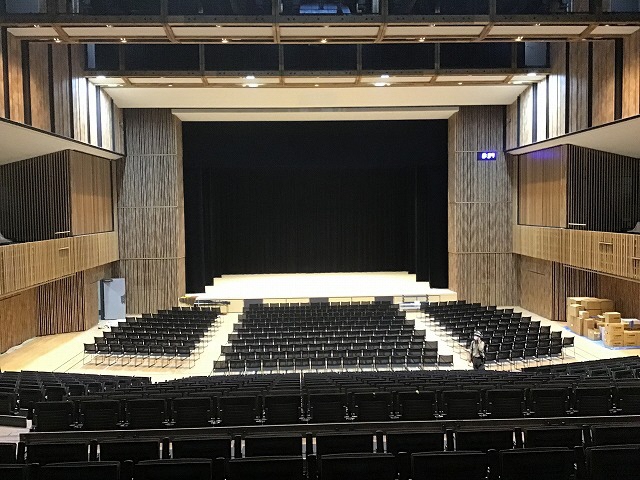

    ホール座席配置の様子

  • 20220601-3

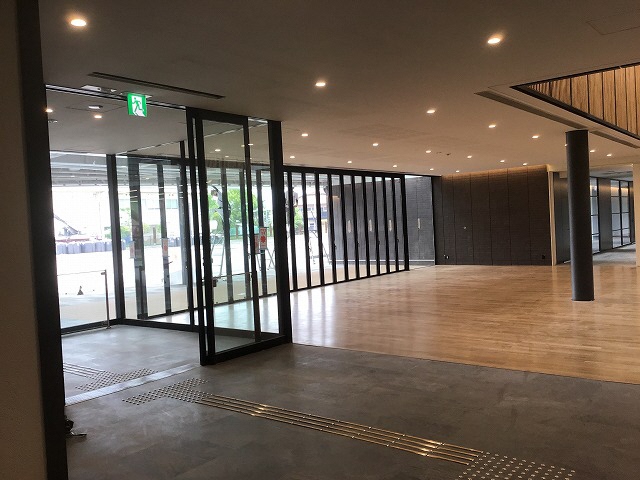

    正面入口ロビーの様子

2022年5月。

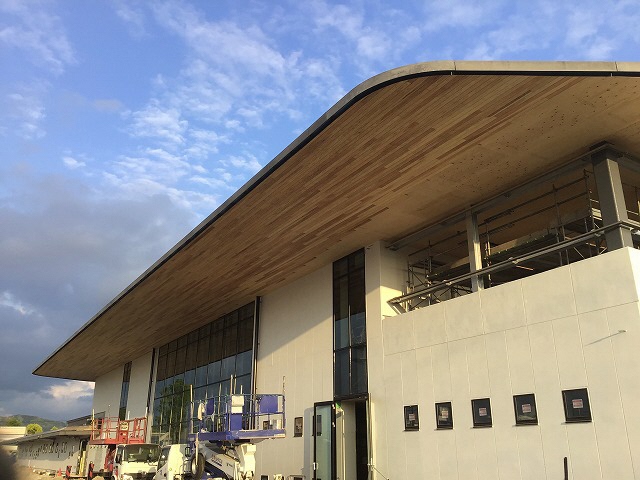

屋根・外壁工事の大部分が完成し、検査・手直し作業を実施しています。
軒天井の下地工事が終わり、仕上げ作業も進んでいます。
ホール内部では、移動観覧席の組み立て、床・舞台工事を進めています。
各諸室においては、配線・配管工事、天井・壁ボード張りが終えた箇所から、器具等取付、仕上げ作業を実施しています。建築工事の進捗率は95%です。

  • 20220501photo1

    南側全景

  • 20220501_photo2

    移動観覧席設置作業

  • 20220501_photo3

    北側軒天井工事の状況

2022年4月。

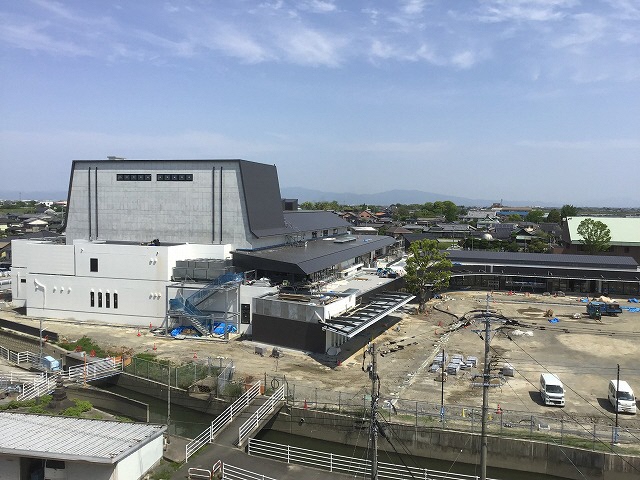

引き続き多目的ホール内の配管・配線工事、壁工事等を実施しています。ホール屋根工事は大部分が完了し、現在検査・手直し作業を実施しています。ガラス窓の設置、軒天井の工事も徐々に進んでいます。
配線工事や配管工事といった電気・機械設備工事が終わった箇所から順に天井・壁ボード張り仕上げなど、人員を増やして施工しています。建築工事については、工期を6月10日までに変更して施工しています。
敷地西側エリアの浄化槽設備工事では、最終点検作業を実施しています。外構工事では、引き続き側溝の設置等を実施しています。今月より建物東側の舗装工事を実施します。建築工事の進捗率は90%です。

  • 20220401_photo1.jpg

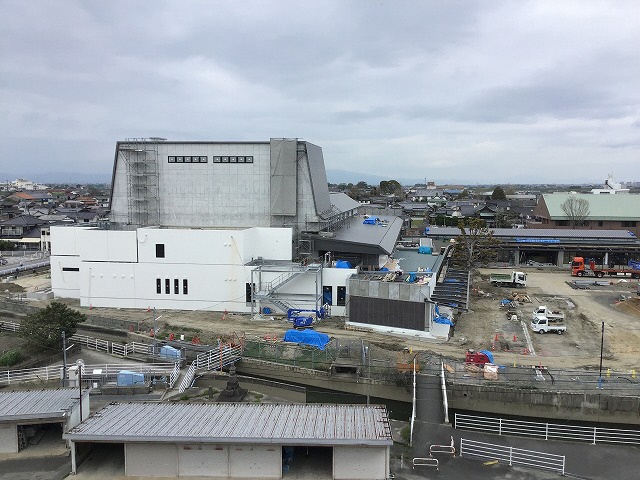

    南側全景

  • 20220401_photo2.jpg

    ホール2階観覧席レンガ壁面

  • 20220401_photo3.jpg

    低層階北側屋根・窓枠設置

2022年3月。
多目的ホール内の舞台装置や床下、壁工事を重点的に実施しています。低層階エリアにおいては、主に天井内配線工事や配管・ダクト工事を進めています。
電気・機械設備工事が終わった箇所から順に天井・壁のボードを張り仕上げ工事を進めています。
敷地西側エリアでは、浄化槽設備の設置が完了し、埋め戻し等の作業を実施しています。外構工事では引き続き側溝の設置工事を実施しています。建築工事の進捗率は86.0%です。

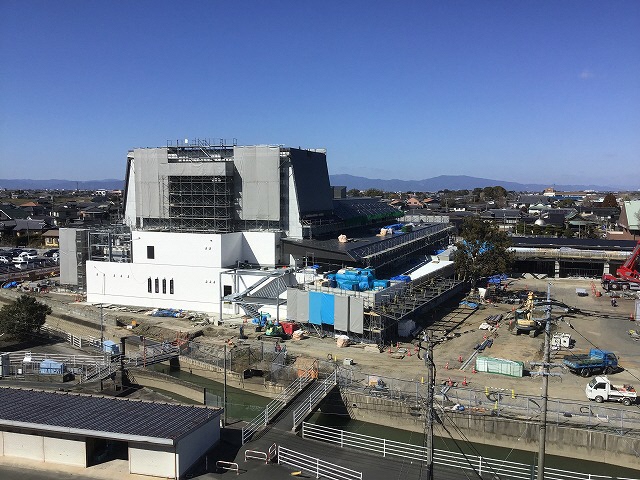

  • 20220301-1.jpg

    南側全景

  • 20220301-2.jpg

    ホール上部メンテナンスブリッジ

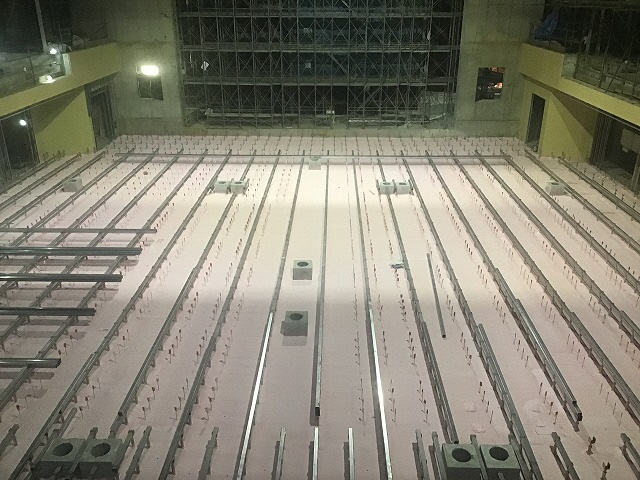

  • 20220301-3.jpg

    ホール床下断熱工事の様子

2022年2月。
舞台・ホール内では、天井・壁床パネル設置、舞台音響反射板の設置の他、舞台設備準備工事、空調設備の設置工事を進めています。
低層エリアでは、内部鋼製建具と金物の取付作業、天井内配線、配管、ダクト、器具を配置する作業を進めています。
外構工事を進めるため、1月中旬より現場事務所の一部を解体して作業しています。
建築工事の進捗率は82%です。

  • 20220201_1.jpg

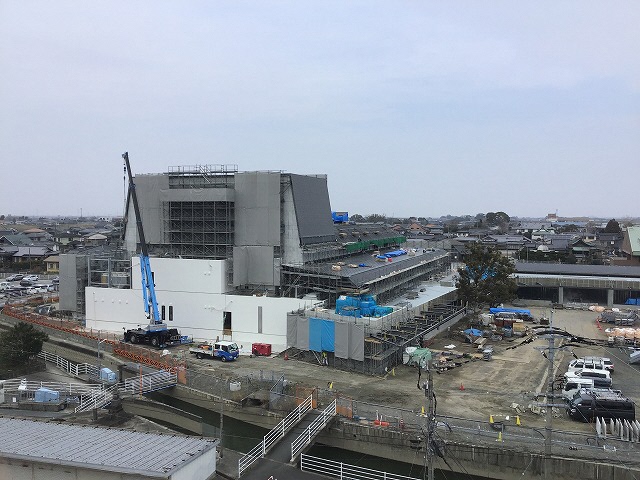

    南側全景

  • 20220201_2.jpg

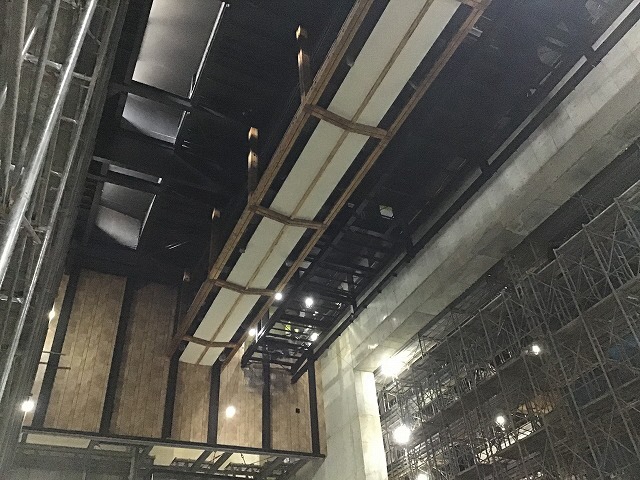

    舞台ホール内の工事の様子

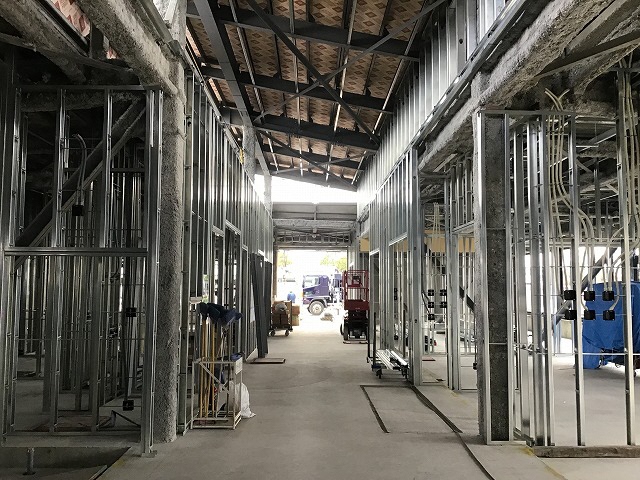

  • 20220201_3.jpg

    低層階エリアの工事の様子

2022年1月。
舞台ホール屋根工事が終了し、引き続き低層階エリアの屋根工事や外壁塗装工事を実施しています。内装工事は、ダクト配管や配線工事といった空調設備や電気設備工事を進めています。外構工事では、敷地内に側溝を配置しているほか、浄化槽設置に係る準備工事を進めています。建築工事の進捗率は76.0%です。

  • 20220101_南側全景.jpg

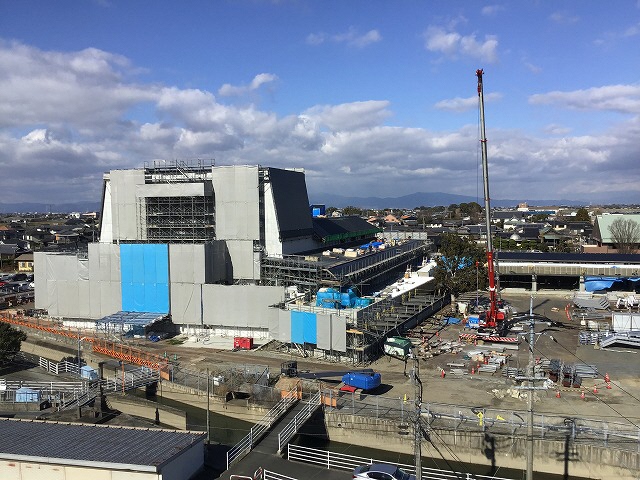

    南側全景

  • 20220101_平屋屋根.jpg

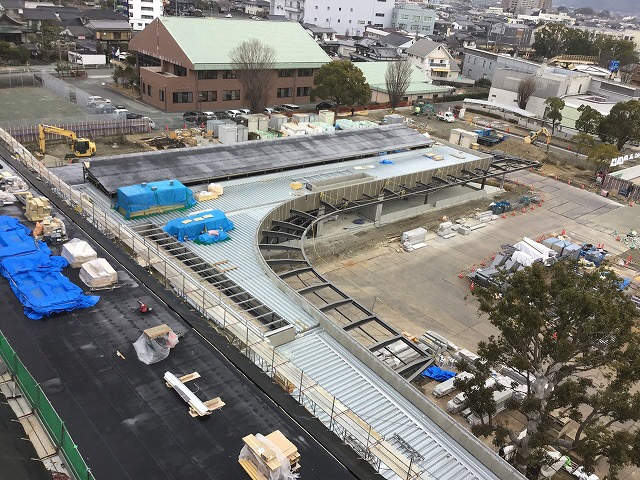

    屋根工事の様子

  • 20220101_内部工事.jpg

    内装工事の様子

2021年12月。

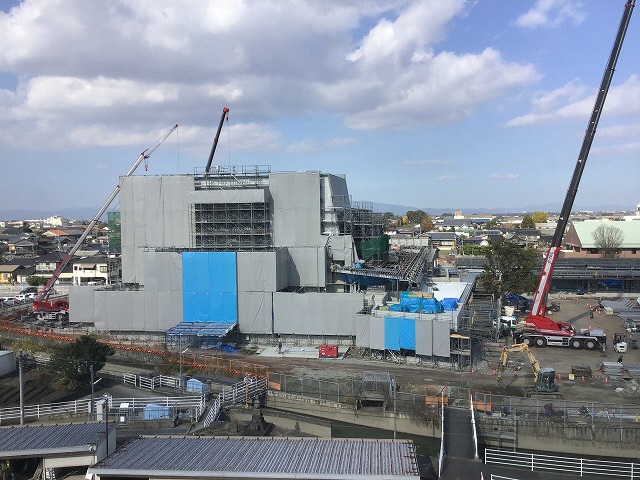

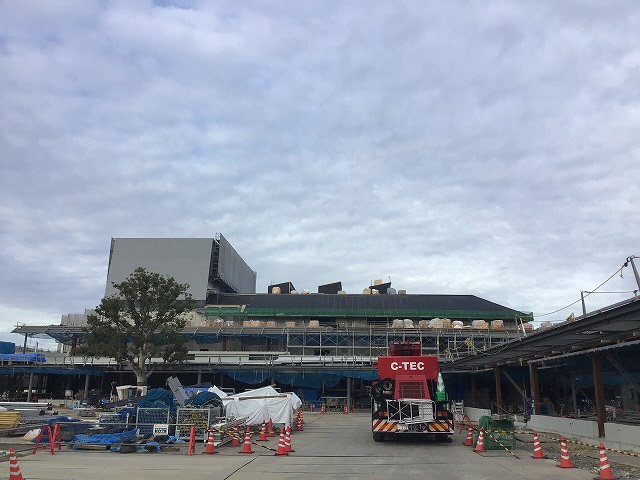

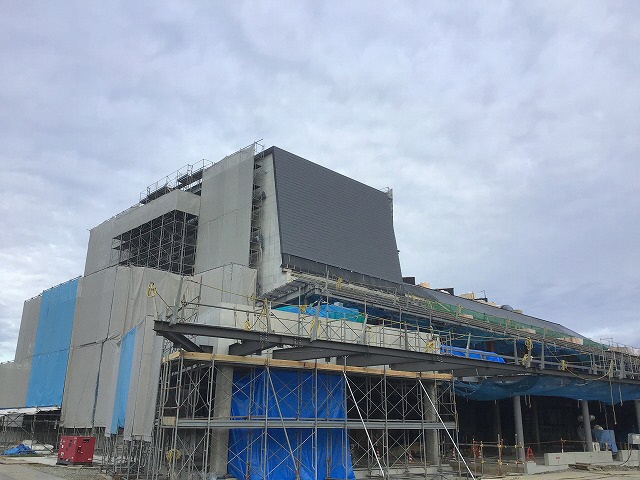

ホール舞台上の屋根工事が完了した箇所から、外部足場の解体をはじめました。舞台内部では、音響反射板フレームの取り付け工事の他、電気設備や空調設備工事が本格的にスタートしました。建物内部では、耐火被覆の施工や、内壁ボード張り等をすすめています。建築工事の進捗率は70.0%です。

  • 南側全景

    南側全景

  • 正面

    正面入口

  • 屋根

    舞台屋根部分

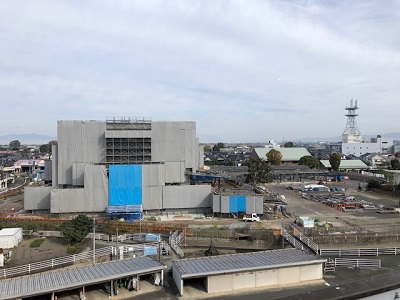

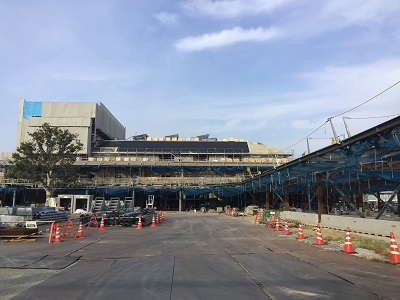

2021年11月。
現在重点的に行っている、舞台屋上、ホールの屋根工事は11月いっぱいを予定しています。
外壁工事、低層階部分の屋根工事については12月を目途に完了します。内装工事では断熱材の施工、電気やダクト配管工事を進めています。建築工事の進捗率は65.0%です。

  • 全景

    南側全景

  • 正面入口

    正面全景

  • 舞台裏

    舞台裏

20211001photo

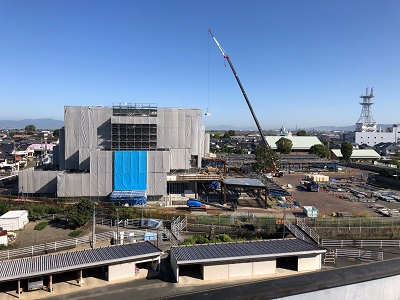

2021年10月。低層階エリアの天井・柱の鉄骨工事が終わりました。引き続き配筋・コンクリート工事を実施します。
ホール部分では、天井下地工事、外壁工事を実施しています。外壁工事が終了したところからウレタン吹付など内装工事に取り掛かります。
建築工事の進捗率は60.0%です。

20210901photo

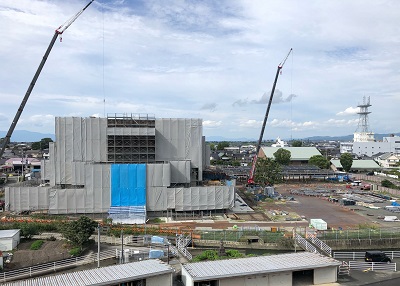

2021年9月。鉄骨の耐火塗装を終え、天井・かべ・床工事を進めています。今月より外壁の取り付けが始まります。引き続き低層エリアの配筋工事を実施しています。
建築工事の進捗率は56.0%です。

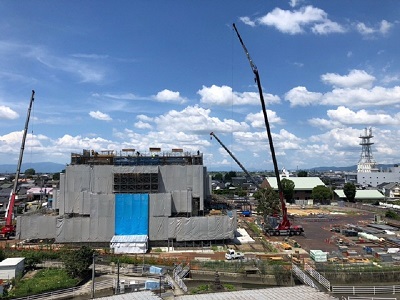

2021年8月。舞台上部のコンクリート工事、ホール屋根工事を実施しています。
事務室、キッズルーム、ボランティアルームなどが位置する低層エリアの鉄骨工事を開始しました。
建築工事の進捗率は51.5%です。

20210701photo

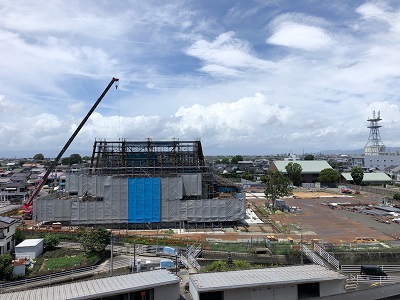

2021年7月。舞台・ホール屋根部分の鉄骨工事が終了しました。引き続き2階の壁・床のコンクリート施工を進め、屋根・外装工事および1階平屋部分の鉄骨工事の準備を進めています。
建築工事の進捗率は43.5%です。

20210601photo

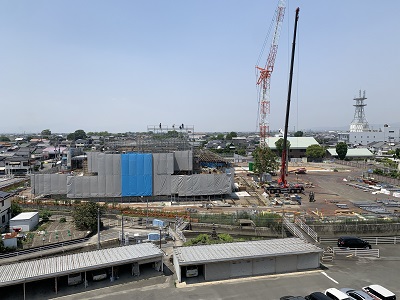

2021年6月。ホール屋根の鉄骨工事、舞台部分の足場の組立作業を始めました。引き続き、コンクリート施工を進めるとともに、会議室やキッズルーム、和室等を設置する低層エリアの配筋・鉄骨工事に着手します。

20210501photo

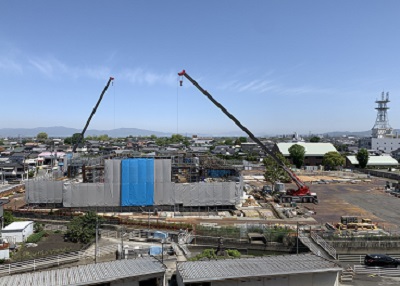

2021年5月。2階床・壁部分のコンクリート工事を実施しています。建物躯体の両側から大型重機を使って足場の設置工事を進めています。

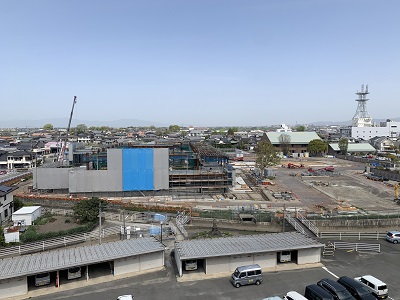

20210401_センター写真

2021年4月。1階ホール部分のコンクリート工事を実施しています。2階部分の床・床配筋工事、配管工事を進めています。

20210301_センター写真

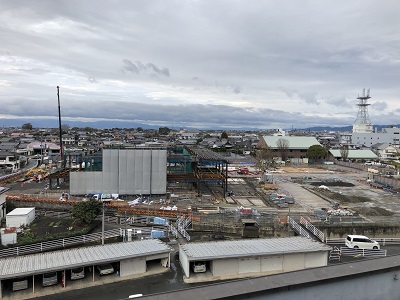

2021年3月。引き続き鉄骨工事を進めています。躯体一部に足場を組み始めました。躯体内部では、床面の鉄筋施工を進めています。

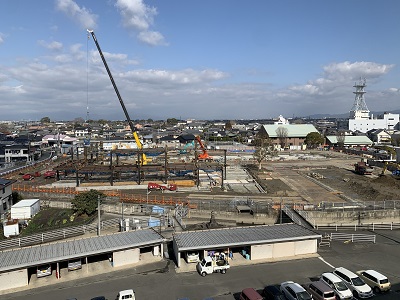

2021年2月。基礎工事が終了し、鉄骨工事がスタートしました。

2021年1月。基礎工事を進めています。鉄筋コンクリート施工終了後に埋め戻しを行い、躯体の鉄骨工事に入ります。

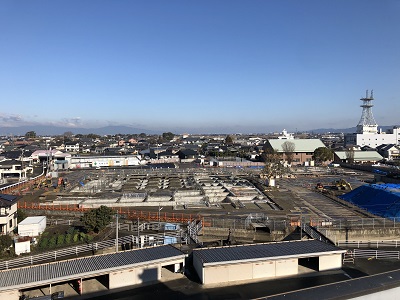

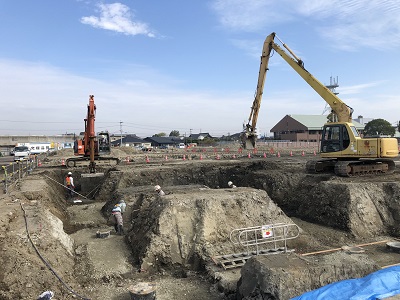

2020年12月。掘削工事が終了し、基礎施工のための鉄筋工事と型枠工事を開始しました。

2020年11月。杭工事が終了し、基礎や地下構造物を造るために地盤面下の土砂、岩盤の掘削工事を開始しました。

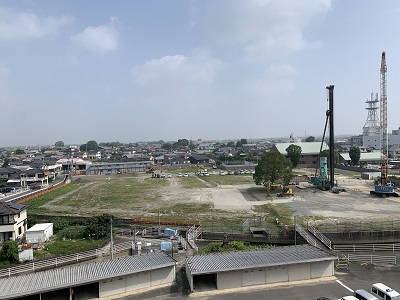

2020年10月。先月は台風の影響により、工事を一時中断することもありました。順調に進めば10月中旬を目途に杭工事が終了する予定です。

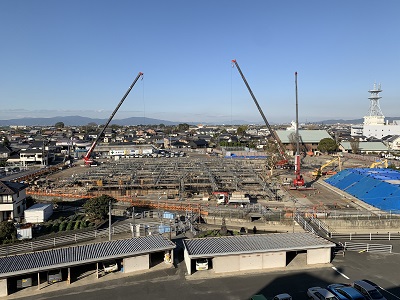

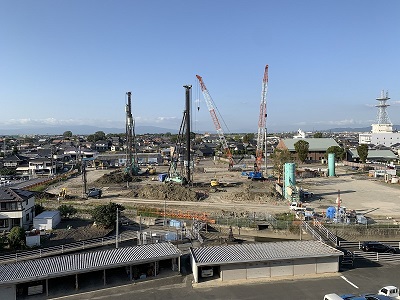

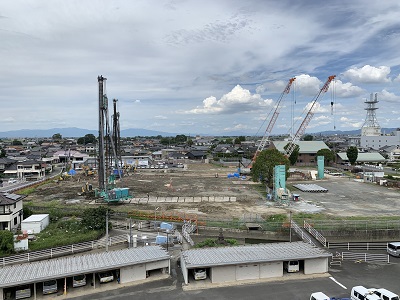

2020年9月。2台の杭打機を使って敷地内の128か所に長さ30メートルの杭を打設しています。

2020年8月。建設用地内において、杭工事が始まります。

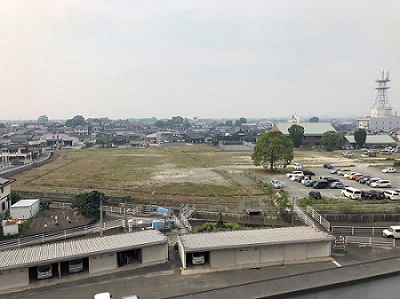

2020年6月。建設現場の様子です。

みやま市総合市民センター(仮称)設計概要について

みやま市総合市民センター(仮称)管理運営計画策定委員会について
